2022年全县重点建设项目1-12月进展情况
来源:本网   作者:本站编辑   发布时间:2023-03-01 15:08:45   查看次数:-   字体: 默认

  一、建设进度

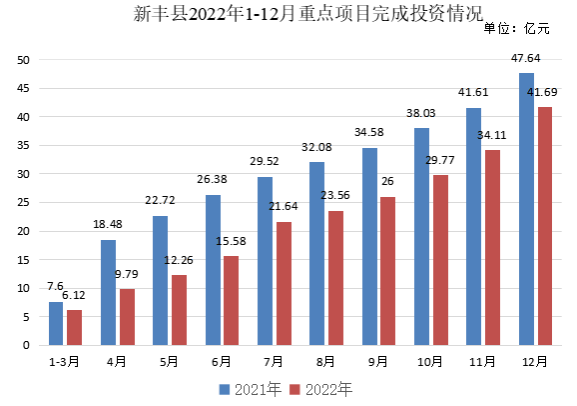

  (一)总体进展情况。截至12月底,全县78个重点项目(中期调整)已开工68个,开工率87.18%。1-12月累计完成投资41.69亿元,完成进度占年度计划投资目标(58.8亿元)的70.9%。其中,我县牵头的22个市重点项目(中期调整)累计完成投资23.07亿元,完成进度为83.89%。我县牵头的7个省重点项目已全部开工建设,开工率100%,累计完成年度投资12.77亿元,占年度计划投资计划的82.65%。



  (二)各组团完成投资情况。1-12月,工业项目组团共有14个项目,已完成投资17.28亿元,为年度计划投资的81.05%;农林水生态环保项目组团共有项目20个,已完成投资3.61亿元,为年度计划投资的34.88%;重大基础项目组团共有项目10个,已完成投资4.87亿元,为年度计划投资的72.45%;商业项目组团共有项目10个,已完成投资9.27亿元,为年度计划投资的73.54%;服务业项目组团共有项目16个,已完成投资4.47亿元,为年度计划投资的82.4%;城镇基础项目组团共有项目8个,已完成投资2.21亿元,为年度计划投资的91.89%。

  )固定资产投资情况。1-12月,我县固定资产投资累计达50.29亿元,同比下降25.8%。其中工业投资完成11.79亿元,同比下降13.1%;基础设施项目完成13.41亿元,同比下降58.4%;房地产项目完成10.81亿元,同比下降40.1%。第一产业完成4.36亿元,同比增长55.4%,第二产业完成11.79亿元,同比下降13.1%,第三产业完成34.14亿元,同比下降32.8%。
