一、建设进度

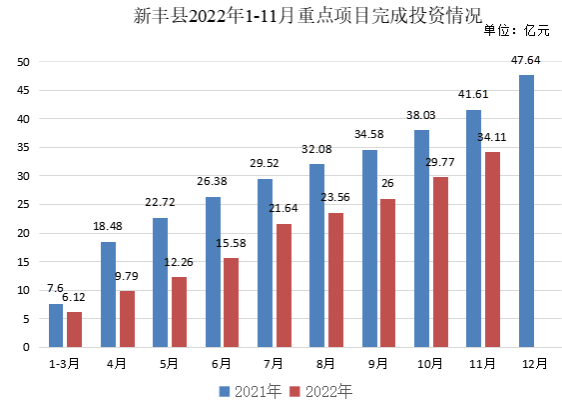

(一)总体进展情况。截至11月底,全县78个重点项目(中期调整)已开工68个,开工率87.18%。1-11月累计完成投资34.11亿元,完成进度占年度计划投资目标(58.8亿元)的58.01%。其中,我县牵头的22个市重点项目(中期调整)累计完成投资20.43亿元,完成进度为74.29%。我县牵头的7个省重点项目已全部开工建设,开工率100%,累计完成年度投资11.35亿元,占年度计划投资计划的73.46%。
(二)各组团完成投资情况。1-11月,工业项目组团共有14个项目,已完成投资14.09亿元,为年度计划投资的66.1%;农林水生态环保项目组团共有项目20个,已完成投资2.56亿元,为年度计划投资的24.71%;重大基础项目组团共有项目10个,已完成投资4.48亿元,为年度计划投资的66.64%;商业项目组团共有项目10个,已完成投资7.79亿元,为年度计划投资的61.83%;服务业项目组团共有项目16个,已完成投资3.53亿元,为年度计划投资的65.05%;城镇基础项目组团共有项目8个,已完成投资1.67亿元,为年度计划投资的69.46%。
(三)固定资产投资情况。1-11月,我县固定资产投资累计达42.24亿元,同比下降27.3%。其中工业投资完成10.71亿元,同比上升1.5%;基础设施项目完成11.72亿元,同比下降58%;房地产项目完成9.48亿元,同比下降40.5%。第一产业完成2.79亿元,同比增长39.1%,第二产业完成10.71亿元,同比上升1.5%,第三产业完成28.74亿元,同比下降36.9%。
