2022年全县重点建设项目1-9月进展情况
来源:本网   作者:本站编辑   发布时间:2023-03-01 15:05:25   查看次数:-   字体: 默认

  一、建设进度

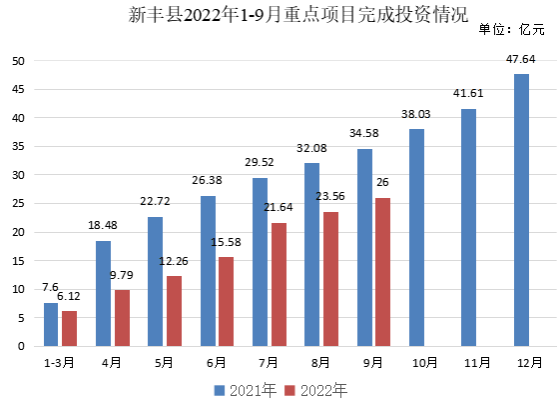

  (一)总体进展情况。截至9月底,全县78个重点项目(中期调整)已开工65个,开工率83.33%。1-9月累计完成投资26亿元,完成进度占年度计划投资目标(58.8亿元)的44.23%。其中,我县牵头的22个市重点项目(中期调整)累计完成投资15.25亿元,完成进度为55.45%。我县牵头的7个省重点项目已全部开工建设,开工率100%,累计完成年度投资8.31亿元,占年度计划投资计划的53.79%。






  (二)各组团完成投资情况。1-9月,工业项目组团共有14个项目,已完成投资10.12亿元,为年度计划投资的47.48%;农林水生态环保项目组团共有项目20个,已完成投资3.22亿元,为年度计划投资的31.14%;重大基础项目组团共有项目10个,已完成投资3.82亿元,为年度计划投资的56.85%;商业项目组团共有项目10个,已完成投资5.15亿元,为年度计划投资的40.85%;服务业项目组团共有项目16个,已完成投资2.49亿元,为年度计划投资的45.94%;城镇基础项目组团共有项目8个,已完成投资1.2亿元,为年度计划投资的50.27%。

  )固定资产投资情况。1-9月,我县固定资产投资累计达33.35亿元,同比下降26.5%。其中工业投资完成9.16亿元,同比上升36.4%;基础设施项目完成8.73亿元,同比下降60.6%;房地产项目完成7.94亿元,同比下降26.1%。第一产业完成2.19亿元,同比增长36.3%,第二产业完成9.16亿元,同比上升36.4%,第三产业完成21.99亿元,同比下降40.7%。
