2022年全县重点建设项目1-7月进展情况
来源:本网   作者:本站编辑   发布时间:2023-03-01 14:56:56   查看次数:-   字体: 默认

  一、建设进度

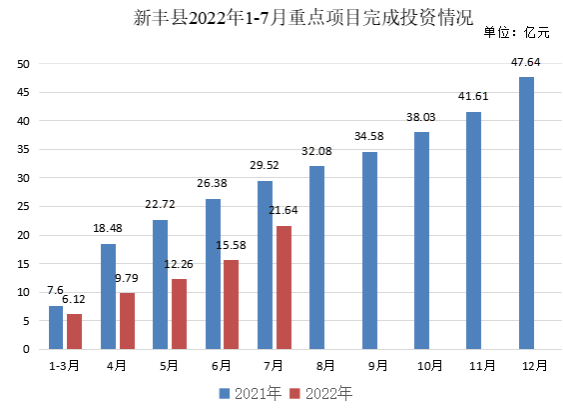

  (一)总体进展情况。截至7月底,全县69个重点项目已开工51个,开工率73.91%。1-7月累计完成投资21.64亿元,完成进度占年度计划投资目标(60.5亿元)的35.7%。其中,我县牵头的17个市重点项目累计完成投资7.59亿元,完成进度为29.69%。我县牵头的7个省重点项目已全部开工建设,开工率100%,累计完成年度投资5.02亿元,占年度计划投资计划的32.49%。



  (二)各组团完成投资情况。1-7月,工业项目组团共有16个项目,已完成投资7.37亿元,为年度计划投资的34.26%。其中,韶关新盟食品有限公司交流中心和鸿丰绿色工业服务中心水泥窑工业资源化综合利用项目进度较快,已分别累计完成年度投资计划的57.8%、52.3%;农林水生态环保项目组团共有项目14个,已完成投资1.78亿元,为年度计划投资的17.2%。其中,花之冠现代农业花卉生产建设项目和新丰江流域(新丰县城)水环境综合治理工程项目建设进度较快,已分别完成年度投资计划的186%和72%;重大基础项目组团共有项目8个,已完成投资4.2亿元,为年度计划投资的56.4%。其中,粤港澳大湾区500千伏外环中段工程(新丰段)项目建设进度较快,目前投资额已达年度投资计划的100%;商业项目组团共有项目9个,已完成投资4.8亿元,为年度计划投资的39%。其中,宝丰隆城房地产项目和金麟壹号院项目建设进度较快,年度投资进度已达到100%和115.4%;服务业项目组团共有项目12个,已完成投资2.4亿元,为年度计划投资的38.4%。其中,新丰县大风门旅游度假村项目建设进度较快,年投资额进度达到100%;城镇基础项目组团共有项目10个,已完成投资1.09亿元,为年度计划投资的41.4%,其中丰江新城龙围起步区路网及新城停车场建设项目和广东省韶关市新丰县农村人居环境项目建设进度较快,已完成年度计划进度的100%、80%。

  )固定资产投资情况。1-7月,我县固定资产投资累计达23.13亿元,同比下降28.6%。其中工业投资完成6.49亿元,同比上升45.6%;基础设施项目完成5.77亿元,同比下降67%;房地产项目完成6.08亿元,同比下降9.3%。第一产业完成1.57亿元,同比增长85.3%,第二产业完成6.49亿元,同比上升45.6%,第三产业完成15.08亿元,同比上升10.3%。
