首页 > 政务公开 > 五公开专栏 > 结果公开 > 落实情况公开
2022年全县重点建设项目1-5月进展情况
来源:本网   作者:本站编辑   发布时间:2022-10-26 11:08:39   查看次数:-   字体: 默认

  一、建设进度

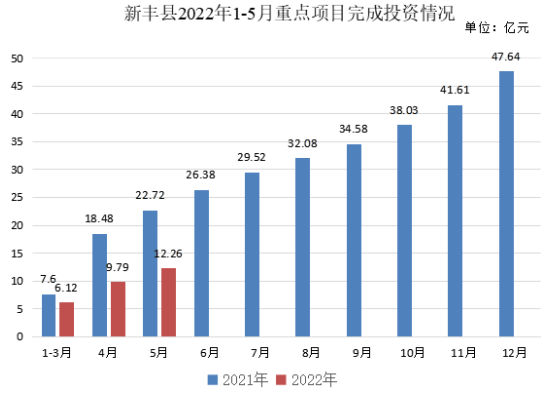

  (一)总体进展情况。截至5月底,全县69个重点项目已开工47个,开工率68.12%。1-5月累计完成投资12.26亿元,完成进度占年度计划投资目标(60.5亿元)的20.27%。其中,我县牵头的17个市重点项目累计完成投资4.44亿元,完成进度为17.33%。我县牵头的7个省重点项目已全部开工建设,开工率100%,累计完成年度投资3.31亿元,占年度计划投资计划的21.42%。





  (二)各组团完成投资情况。1-5月,工业项目组团共有16个项目,已完成投资4.14亿元,为年度计划投资的19.23%。其中,韶关新盟食品有限公司交流中心和迪殷食品生产基地项目进度较快,已分别累计完成年度投资计划的41.7%、32.6%;农林水生态环保项目组团共有项目14个,已完成投资0.98亿元,为年度计划投资的9.48%。其中,花之冠现代农业花卉生产建设项目和新丰江流域(新丰县城)水环境综合治理工程项目建设进度较快,已分别完成年度投资计划的100%和60%;重大基础项目组团共有项目8个,已完成投资2.59亿元,为年度计划投资的34.81%。其中,粤港澳大湾区500千伏外环中段工程(新丰段)项目建设进度较快,目前投资额已达年度投资计划的100%;商业项目组团共有项目9个,已完成投资2.9亿元,为年度计划投资的23.58%。其中,宝丰隆城房地产项目和文化旅游度假综合体项目(德骞)建设进度较快,年度投资进度已达到75.7%和65.0%;服务业项目组团共有项目12个,已完成投资1.21亿元,为年度计划投资的19.51%。其中,新丰县大风门旅游度假村项目建设进度较快,年投资额进度达到80%;城镇基础项目组团共有项目10个,已完成投资0.74亿元,为年度计划投资的28.05%,其中丰江新城龙围起步区路网及新城停车场建设项目和广东省韶关市新丰县农村人居环境项目建设进度较快,已完成年度计划进度的91.0%、70%。

  )固定资产投资情况。1-5月,我县固定资产投资累计达13.96亿元,同比下降44.3%。其中工业投资完成3.66亿元,同比上升15.2%;基础设施项目完成3.28亿元,同比下降76.6%;房地产项目完成4.62亿元,同比下降10.3%。第一产业完成0.92亿元,同比增长523.4%,第二产业完成3.66亿元,同比上升15.2%,第三产业完成9.38亿元,同比下降56.9%。
