2021年全县重点建设项目1-12月进展情况
来源:本网   作者:本站编辑   发布时间:2022-03-28 11:25:45   查看次数:-   字体: 默认

  一、建设进度

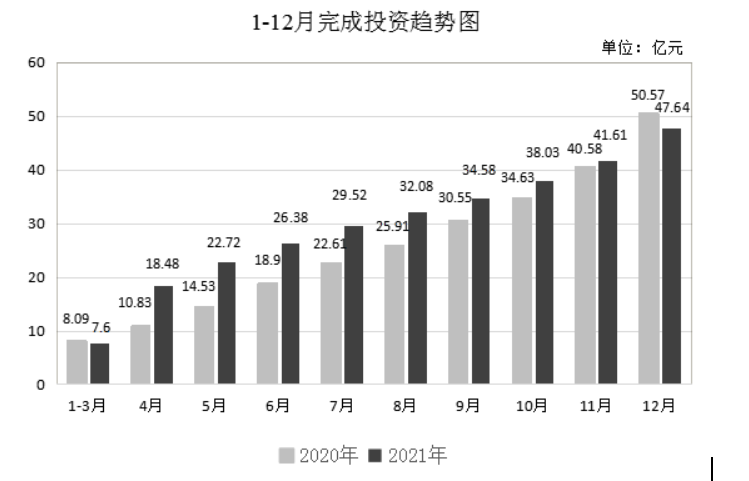

  (一)总体进展情况。全县59个重点项目已开工54个,1-12月已累计完成投资47.64亿元,完成进度占年度计划投资目标(60.2亿元)的79.13%。截至12月底,经过项目中期调整,我县牵头的16个市重点项目累计完成投资13.31亿元(不含韶新高速),完成进度为109.26%。1-12月,我县牵头的5个省重点项目已全部开工复产,开工率100%,累计完成年度投资8.75亿元(不含韶新高速),占年度计划投资计划的156.53%。



  (二)分行业完成投资情况。1-12月,工业制造项目18个,已完成投资9.11亿元,为年度计划投资的80.83%。其中,世博玖钢和广兴牧业(新丰)增资扩产项目进度较快,已分别累计完成年度投资计划的275.00%、209.64%;农业旅游项目11个,已完成投资1.99亿元,为年度计划投资的25.97%。其中,来石村风貌提升示范项目和梅坑镇长江村黄泥塘风貌提升示范项目进度较快,已分别完成年度投资计划的154.23%和121.23%;基础设施项目12个,已完成投资20.97亿元,为年度计划投资的106.32%。其中,黄磜镇墟镇提升项目和回龙镇墟镇提升项目进度较快,目前投资额已分别达年度投资计划的144.93%和144.58%;城建工程项目7个,已完成投资10.05亿元,为年度计划投资的71.27%。其中,碧桂园星悦湾项目和众兴花园项目建设进度较快,年度投资进度分别达到104.33%和100.00%;社会民生项目6个,已完成投资1.72亿元,为年度计划投资的88.37%。其中,行政服务中心暨市民活动中心建设项目、妇幼保健院升级建设项目完成投资进度较快,年投资额进度分别为126.67%、125.00%;生态环保项目5个,已完成投资1.79亿元,为年度计划投资的49.91%,其中黄磜镇雪峒陶瓷土废弃矿区综合整治工程建设进度较快,已完成年度计划进度的113.46%(详见附件1)。

  (三)分部门完成投资情况。其中,回龙镇政府(144.58%)、黄磜镇政府(131.46%)、县行政服务中心(126.62%)、县交通运输局(126.02%)、县卫健局(116.32%)、县财政局(113.46%)、县工信局(105.16%)、县人社局(101.40%)、县教育局(100.00%)、县公安局(100.00%)、沙田镇政府(94.18%)、县自然资源局(86.25%)、新丰供电局(79.17%)、县住管局(61.47%)、县林业局(60.00%)、县代建局(59.31%)、县水务局(57.00%)、民政局(55.72%)、县工业园管委会(37.35%)、县农业农村局(32.99%)、县文广旅体局(6.36%)。共13家单位完成投资比例高于全县平均水平(79.13%),8家单位完成投资比例低于全县平均水平(详见附件2)。

  )固定资产投资情况。1-12月,我县固定资产投资累计达67.79亿元,同比增长4.2%,位列全市(县、区)第四位。其中500至5000万元项目同比下降3.46%;5000万元以上项目同比下降8.18%;工业项目同比下降8.5%;基础设施项目同比下降13.46%;房地产项目同比增长60.82%。第一产业完成额同比增长189.34%,第二产业完成额同比下降8.5%,第三产业完成额同比增长3.01%。

  二、存在问题

  截至12月底,我县59个重点项目完成进度仅占年度计划投资目标(60.2亿元)的79.13%。仍有5个项目未有实质性动工。市重点项目平均总体进度虽已完成任务,但依然存在一些困难和问题。到2021年底,还有3个项目未有实质性动工或入库,分别是清爽节能材料生产线项目,该项目因施工合同问题未能入库;马拉松庄园项目因商务楼出让及用地指标问题未能开工;正邦养殖项目因施工合同问题未能入库。

  根据市发改局反馈,我县2021年全年四次开竣工活动中,尚有6个开工项目未动工,分别为二季度1个项目,三季度3个项目,四季度1个项目。对于以上问题,各责任单位要采取有效措施努力加以解决。

  三、工作要求

  刚刚过去的2021年,是极不容易的一年。我们在县委县政府的坚强领导下,始终保持高质量发展战略定力,坚持问题导向,抓住主要矛盾,分别突出抓 、抓项目建设、抓改革创新、抓要素保障、抓营商环境,超额完成了2021 年市重点项目年度投资计划,为“十四五”规划起了个好头。

  2022年是新一届政府的开局之年,做好今年的工作至关重要。各镇街、责任单位一要加快项目前期工作进度,做细做实项目开工计划;二要加强建设协调,及时处理推进项目建设中可能出现的管线迁移、村民阻工等协调问题;三要加大征拆力度,落实建设用地,特别是用地需求大、征拆范围广、涉及住户多的项目建设用地要及时交付,避免影响工程进度。确保完成2022年度市下达的各项目标任务,以优异成绩迎接党的二十大胜利召开。

  附件:

  附件1:12月重点项目进度表.xls

  附件2:完成投资分责任单位情况.xlsx
