2024年全县重点建设项目1-7月进展情况

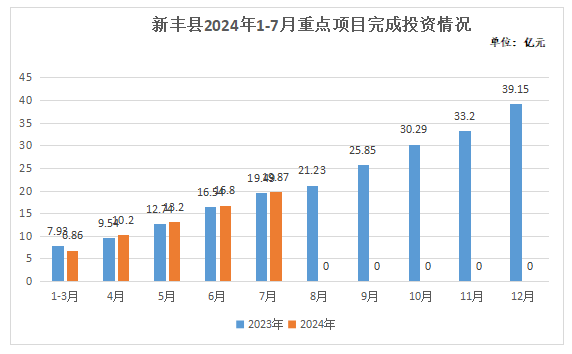

(一)重点项目进展情况。全县100个重点项目,截至7月底,已开工80个,开工率80%。1-7月累计完成投资19.87亿元,完成进度占年度计划投资28.3%。其中,我县牵头的23个市重点项目1-7月累计完成投资15.08亿元,完成进度为62.1%。我县牵头的3个省重点项目1-7月累计完成年度投资8.45亿元,占年度计划投资计划的70.4%。
(二)固定资产投资情况。1-7月,我县固定资产投资累计达25.1亿元,同比上升0.43%。其中工业投资完成6.9亿元,同比增长53.7%;基础设施项目完成6.8亿元,同比上升18.07%;房地产项目完成2.8亿元,同比下降49.3%。第一产业完成3.3亿元,同比增长48.9%,第二产业完成6.9亿元,同比增长53.7%,第三产业完成14.8亿元,同比下降18.6%。
