2023年全县重点建设项目1-10月进展情况

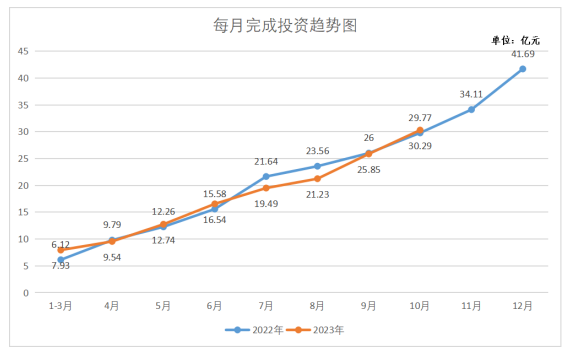

(一)重点项目进展情况。全县94个重点项目,截至10月底,已开工85个,开工率90.4%。1-10月累计完成投资30.29亿元,完成进度占年度计划投资53.58%。
(二)固定资产投资情况。1-10月,我县固定资产投资累计达38.67亿元,同比增长2.24%。其中工业投资完成8.19亿元,同比下降18.92%;基础设施项目完成9.29亿元,同比下降11.5%;房地产项目完成7.71亿元,同比下降9.67%。第一产业完成3.53亿元,同比上升40.75%,第二产业完成8.31亿元,同比下降17.68%,第三产业完成19.11亿元,同比下降24.19%。
