一、建设进度

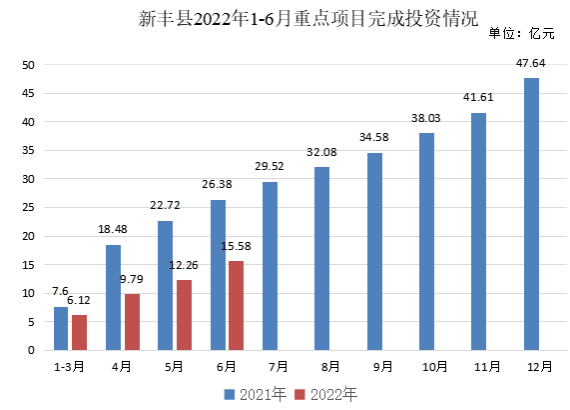

(一)总体进展情况。截至6月底,全县69个重点项目已开工48个,开工率69.57%。1-6月累计完成投资15.58亿元,完成进度占年度计划投资目标(60.5亿元)的25.75%。其中,我县牵头的17个市重点项目累计完成投资6.47亿元,完成进度为25.29%。我县牵头的7个省重点项目已全部开工建设,开工率100%,累计完成年度投资4.35亿元,占年度计划投资计划的28.16%。
(二)各组团完成投资情况。1-6月,工业项目组团共有16个项目,已完成投资5.19亿元,为年度计划投资的24.15%。其中,韶关新盟食品有限公司交流中心和鸿丰绿色工业服务中心水泥窑工业资源化综合利用项目进度较快,已分别累计完成年度投资计划的47.2%、46.7%;农林水生态环保项目组团共有项目14个,已完成投资1.35亿元,为年度计划投资的13%。其中,花之冠现代农业花卉生产建设项目和新丰江流域(新丰县城)水环境综合治理工程项目建设进度较快,已分别完成年度投资计划的173%和68%;重大基础项目组团共有项目8个,已完成投资3.15亿元,为年度计划投资的42.3%。其中,粤港澳大湾区500千伏外环中段工程(新丰段)项目建设进度较快,目前投资额已达年度投资计划的100%;商业项目组团共有项目9个,已完成投资3.39亿元,为年度计划投资的27.6%。其中,宝丰隆城房地产项目和金麟壹号院项目建设进度较快,年度投资进度已达到98.7%和112.9%;服务业项目组团共有项目12个,已完成投资1.63亿元,为年度计划投资的26.1%。其中,新丰县大风门旅游度假村项目建设进度较快,年投资额进度达到100%;城镇基础项目组团共有项目10个,已完成投资0.86亿元,为年度计划投资的32.8%,其中丰江新城龙围起步区路网及新城停车场建设项目和广东省韶关市新丰县农村人居环境项目建设进度较快,已完成年度计划进度的94%、76%。
(三)固定资产投资情况。1-6月,我县固定资产投资累计达19.83亿元,同比下降33.7%。其中工业投资完成5.47亿元,同比上升42.6%;基础设施项目完成4.79亿元,同比下降71.4%;房地产项目完成5.61亿元,同比下降4.4%。第一产业完成1.33亿元,同比增长167.1%,第二产业完成5.47亿元,同比上升42.6%,第三产业完成13.03亿元,同比下降49%。
