一、建设进度
(一)总体进展情况。全县52个重点项目已开工50个,1-12月已累计完成投资50.57亿元,完成进度占年度计划投资目标(48.47亿元)的104.33%,年度投资额同比下降2.67%,12月当月完成投资额9.99亿元。截至12月底,我县牵头的市重点项目累计完成投资17.31亿元(不含韶新高速),完成进度为138.48%,比市平均水平高36.36个百分点,完成年度投资进度在全市(县、区)排名第4位。1-12月,我县牵头的6个省重点项目已全部开工,开工率100%,累计完成年度投资10.52亿元(不含韶新高速),占年度计划投资计划的142.25%。
(二)分行业完成投资情况。1-12月,工业制造项目完成投资11.31亿元,为年度计划投资的126.39%。其中,广兴牧业(新丰)增资扩产、韶能(新丰)生物质发电三期、和新丰县世博玖钢项目,已分别累计完成年度投资计划的260.00%、235.00%和201.67%;农业旅游项目完成投资2.43亿元,为年度计划投资的91.35%。其中,岭南红叶世界旅游开发项目和新丰县大丰观光休闲农场项目已分别完成年度投资计划的124.00%、106.33%;基础设施项目完成投资22.20亿元,为年度计划投资的120.46%。其中,我县产业转移工业园基础设施建设工程、韶新高速新丰段项目已超额完成年度投资计划,目前投资额已分别达年度投资计划的216.67%、129.64%,国道G220线路面改造工程(教师新村-板岭)和国道G105线新丰清水路口至华溪段路面改造工程项目已顺利完工;城建工程项目完成投资4.44亿元,为年度计划投资的75.27%。其中,众兴花园和新丰县文化旅游度假综合体项目(德骞)建设进度较快,年度投资进度已达到160.00%和121.43%;社会民生项目完成投资6.85亿元,为年度计划投资的107.12%。其中,新丰县道路照明工程、新丰县鲁古河水库供水及新丰县第三水厂建设工程项目完成投资进度较快,年投资额进度分别为285.00%、155.84%;生态环保项目完成投资2.58亿元,为年度计划投资的47.51%(详见附件1)。
(三)分部门完成投资情况。其中,县公安局(160.00%)、县工业园管委会(130.97%)、县卫健局(127.37%)、县工信局(134.50%)、韶关市新丰公路事务中心(114.48%)、县交通运输局(128.46%)、丰江新城管委会(104.44%)、县行政服务中心(104.07%)、县林业局(101.50%)、县人社局(100.50%)、县委农办(100.00%)、县文广旅体局(100.00%)、县供电局(97.91%)、遥田镇政府(89.30%)、县水务局(88.22%)、回龙镇政府(83.80%)、黄磜镇政府(69.78%)、沙田镇政府(69.35%)、县住管局(52.03%)、县农业农村局(50.00%)、县自然资源局(49.49%)。共7家单位完成投资比例高于全县平均水平(104.33%),14家单位完成投资比例低于全县平均水平(详见附件2)。
(四)开工投产项目情况。截至12月底,已开工项目50个。2020年计划新开工13个项目,其中遥田镇墟镇提升、高速公路出口国省道景观路等11个项目已动工建设,2020年新丰电网中低压配网基建工程及35kV遥田输变电工程已竣工投产、国道G220线路面改造工程(教师新村-板岭)和国道G105线新丰清水路口至华溪段路面改造工程项目已完工进入项目收尾阶段。

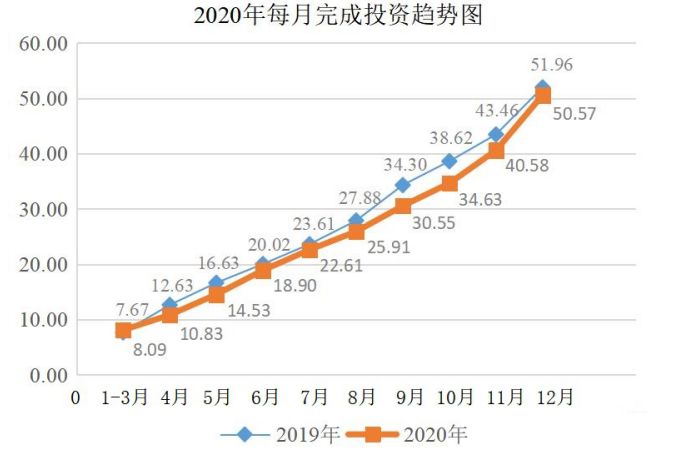

(五)固定资产投资情况。1-12月,我县固定资产投资累计达65.07亿元,同比增长8.1%,增速在全市(县、区)排名第一。其中500至5000万元项目同比下降39.67%;5000万元以上项目同比增长20.73%;工业项目同比增长20.30%;基础设施项目同比增长16.28%;房地产项目同比增长8.04%。第一产业完成额同比下降40.61%,第二产业完成额同比增长19.56%,第三产业完成额同比增长6.74%。
二、存在问题
2020年我县安排实施的52个重点项目整体投资进度为104.33%,超额完成年度任务。但也有部分项目未完成年度投资计划,主要存在以下问题:一是制约项目进度要素比较突出。如征迁交地、用林用地指标、资金筹措等方面导致部分项目筹备工作严重滞后,在建项目进展缓慢;二是责任单位对重点项目管理水平不够高,责任单位与投资方联系不够紧密,对项目的形象进度掌握不多,报送的项目进度数据不够准确;三是项目协调力度不够,未严格落实项目调度机制,面对项目存在问题应对办法不多,措施不力,化解与协调矛盾能力有待提高,部分项目工作组责任不到位,推动力度不够。
三、下一步工作计划
2020年是极不寻常的一年,突如其来的新冠肺炎疫情给全县人民生命健康和经济社会运行带来严重冲击。在这场没有硝烟的大战大考中,全县上下坚决贯彻习近平总书记关于统筹推进疫情防控和经济社会发展的重要指示精神,按照中央、省、市和县委的部署要求,万众一心、共克时艰,全县经济社会保持平稳向好发展,超额完成了2020年省、市、县重点项目年度投资计划,为“十三五”画上圆满句号。
2021年是中国共产党成立100周年,也是“十四五”的开局之年。各级各部门要认真贯彻落实市“全力筑牢粤北生态屏障、打造绿色发展韶关样板、争当北部生态发展区高质量发展排头兵”的目标定位以及我县“奋力打造韶关绿色高质量发展融湾先行区”的要求,统筹推进全局性、基础性、战略性的重点项目建设,促进我县经济高质量增长,推动经济社会持续健康发展。一是对于即将竣工的项目,要做好收尾工作,尽快建成投产或投入使用,促使项目达产达能,早见成效。二是加快新建项目前期筹备工作,争取2021年年初动工建设,推动在建项目加快建设,实现我县第一季度重点项目建设“开门红”。三是进一步完成重点项目推进机制,加大项目协调、调度力度,确保顺利完成2021年重点项目建设任务。
附件:
